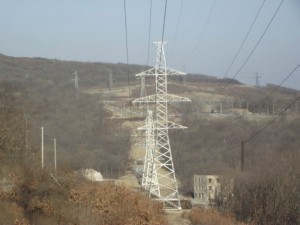

На строительстве ЛЭП для Усть-Среднеканской ГЭС уже пройдено 40 км тайги
08.04.2014На Колыме ведутся строительные работы по сооружению высоковольтной линии, которая предназначается для Усть-Среднеканской ГЭС. По мере продвижения работ понадобилось вырубить огромную площадь леса, что составило более 220 тысяч квадратных метров. Об этом заявили в пресс-центре Дальневосточной энергетической фирмы.
По словам управляющего компанией, которая занимается возведением энергообъектов на территории Магадана и области, ОАО «ДВЭУК», Дмитрия Черных, на сегодняшний момент, работники уже прошли более сорока километров тайги. Одновременно с этим, расчищаются монтажные площадки, склады для хранения материалов и технического оборудования, проезды около прохождения ЛЭП. Также, господин Черных сообщил, что на днях строители ожидают прибытия первого судна в Магадан, который привезет необходимые строительные материалы для возведения объекта.
Сейчас из Владивостока идет более трех тысяч тонн груза, а к середине весны, ожидается еще 2,5 тонны металлических опор и оснований. В течение ближайших нескольких дней, фирма ООО «Якутское», которая выступает главным подрядчиком, завершит привоз добавочной техники и необходимого оснащения. После этого, работники ООО «Якутское» приступят к выполнению буросвайных работ.
Напомним, что сооружение высоковольтной линии электропередач протяженность, которой составляет 377 километров, ведется с ноября прошлого года. Постройкой руководит Дальневосточная энергетическая компания.
Предполагается, что по завершению строительства, которое намечено, на конец, 2015 года, ЛЭП обеспечит выдачу силы сооружающейся Усть-Среднеканской ГЭС (570 мегаватт) в южный регион Магадана и области. Более того, новый энергообъект создаст годящиеся предпосылки для овладения перспективными месторождениями Яно-Колымской золоторудной местности.
Как поведал пресс-секретарь ДВЭУК Александр Хамицевич, новейшая линия электропередач увеличит безопасность электрообеспечения в послеаварийных порядках выключения ВЛ 220 кВ «Колымская ГЭС – Усть-Омчуг». Более того, новый объект энергосистемы Магаданской области, увеличит пропускную способность электросети на 60 мегавольт. И наряду с этим, понизит на 10 мегавольт потери при передаче мощности в Центральный энергетический узел Магаданской областной энергетической компании Магаданэнерго.
Таким образом, сооружение новой ЛЭП для Усть-Среднеканской ГЭС, является крайне важным объектом для всей Магаданской области.
